江津供电:5天内“点亮”358间隔离用房 - 部门频道 -江津网-九游会登录j9入口

来源:江津融媒体中心    2022-11-19 15:25

疫情防控工作的持续推进,对于水电等基础保障也提出了更高的要求——对于承担电力供应“主力军”的江津区供电公司来说,这一要求显得格外实际。

“感谢电力部门为隔离点建设做出的努力,让我们共同努力,让疫情早日过去。”昨日,区供电公司微信群里,一条信息迎来了众多点赞。

时间还得追溯到11月11日……

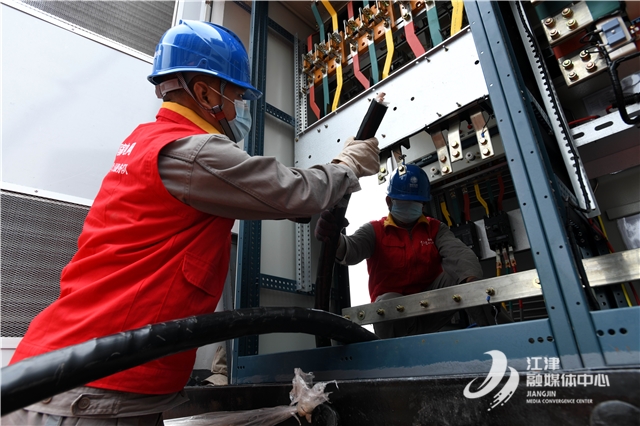

施工现场。通讯员 王化全 摄

11月11日上午,区供电公司党委接到上级指令:为进一步筑牢疫情防控屏障,江津区启动同德公寓方舱隔离点项目。该项目位于德感工业园内,分为2号、3号、4号楼,共计358间房屋,由区供电公司保障通电,其中对4号楼的要求尤为紧急,必须在11月13日晚上10时前通电。

疫情就是命令,接到任务后,区供电公司全速“转入”建设状态。

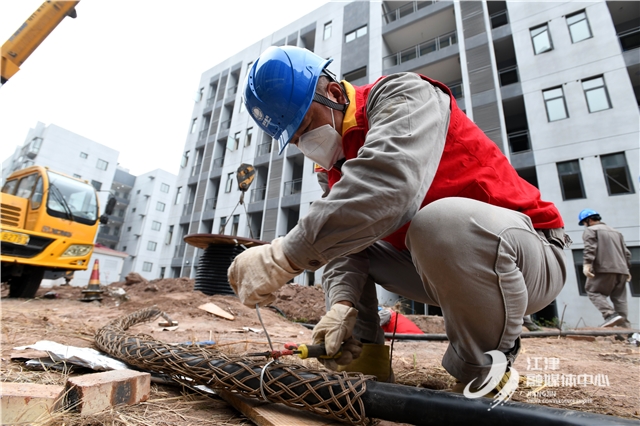

施工现场。通讯员 王化全 摄

“当晚7时,建设设计施工图就已经完成,这一速度在常规工作下是难以想象的。” 公司党委有关负责人介绍,11月11日当天,党委就先后召开两次紧急会议,一方面通过国网重庆市电力公司物资部联系箱变、电缆等物资采购,并做好车辆、防疫物资保障;另一方面迅速发动党员职工,组成党员服务队,第一时间现场查勘具体情况,详细了解用电需求,制定供电方案和施工方案,同时开通“绿色通道”,压缩办理环节,简化办电手续,提高办电效率。

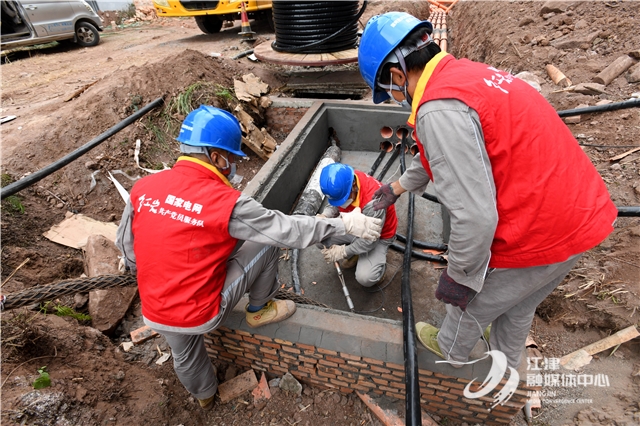

施工现场。通讯员 王化全 摄

11月12日清晨6时,由26名党员职工组成的党员服务队先期到达施工现场,开始进行首批基础作业。

“基础作业是专业说法,其实主要是挖沟和挖坑,便于铺设线路和安装变电箱”回忆起当时的情景,一名队员表示。

看似简单的土建作业,拼的却是时间和效率,队员们从清晨6时,一直工作到11月13日凌晨1时,终于提前完成全部工程。至11月13日上午8时,第二批30名党员服务队员和40名施工人员也到达现场,在经过近13个小时的连续奋战后,至当天21时50分,4号楼成功按时通电,为江津隔离点梯次启用开启了良好的开端。

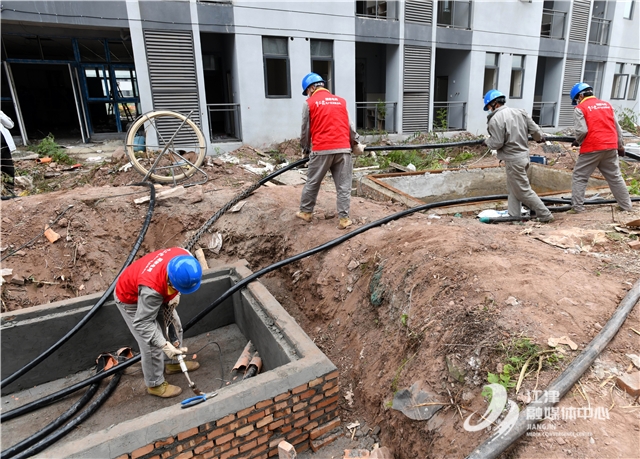

施工现场。通讯员 王化全 摄

“整个项目共安装10千伏电缆990米,施放低压电缆890米,安装单元配电箱11个,800千伏安和1000千伏安箱变各1台,新建4孔电缆排管330米、8孔电缆排管110米、电缆检修井20个、箱变基础2个” 党员服务队队长、现场负责人周静如对整个施工如数家珍,江津区供电公司此次方舱隔离点项目共计组织96名党员服务队员和施工人员、10台车辆,各部门严密配合,党员服务队员带头苦干,全力确保了各个环节衔接紧凑,工程安全、质量及进度得到有效把控。

至11月15日晚,2号、3号楼也全部实现通电,江津隔离点的供电保障任务圆满完成。

记者 苏展 通讯员 王化全
